Data dodania: 2013-04-07
wyślij wiadomość

Wiosna i lato upłynęło na sianiu i podlewaniu trawy/trawnika, zrobieniu małego skalniaka i sadzeniu krzewów/ krzaków i drzewek.

Do zabudowy pozostaly tarasy, ale z braku kasy muszą czekać na swoją kolej.

Dom jest posadowiony na działce 26mx100m. Z czego ogrodzenie zaczyna się 20m od szosy, 70mb jest ogrodzone i kolejne 10 m za ogrodzeniem - przyszły ogród warzywny ;)

Najbliższe plany - dokończenie kostki (póki co 70m2, a będzie w sumie ok 250m2), tarasy i takie tam różne........ tzw. - studnia bez dna.... :D

blog budowlany - mojabudowa.pl

Początki "nowego" 2011

Blog:  dorotka-2
Data dodania: 2013-04-07
wyślij wiadomość

Przełom kwietnia i maja - dokończenie elewacji. Druga warstwa kleju na siatkę, tynk Bolix MPKA15 a na to 2 warstwy farby silikonowej bolix'a - kolor bardzo jasny szary - w słońcu wygląda prawie jak  biały :)

W maju "zrobiła się" kuchnia, oraz stolarka dzwiowa wewnętrzna. Drzwi Pol-skone - model Sempre (5 szybek).

Przło

W czercu przeprowadzka :D . Reszta roku upłynęła nad budową ogrodzenia i zabawą nad nowym Członkiem naszej rodziny :D.

blog budowlany - mojabudowa.pl

1Komentarze
gotka
Data dodania: 2013-09-20 17:26:07
witam, mam w planie zakupic projekt dorotka 2 i mam do PANA pytanie ile wynósł Pana stan surowy zamkniety?? mój mail pop.mycha@interia.pl
odpowiedz

Wiosna 2011

Blog:  dorotka-2
Data dodania: 2013-04-07
wyślij wiadomość

W Lutym, po 2 miesiącach grzania w piecu i działania rekuperacji, tynki przeschły na tyle że można je było gruntować. Dodam, że rekuperacja wraz z wygrzewaniem budynku początkowo produkowała ok 5-7 l wody/dobę (działała na ok 70% siły wentylatorów włączana na 50% czasu pracy - godzina pracy/godzina przerwy)

W marcu malowanie, które przeciągnęlo się do kwietnia ;)

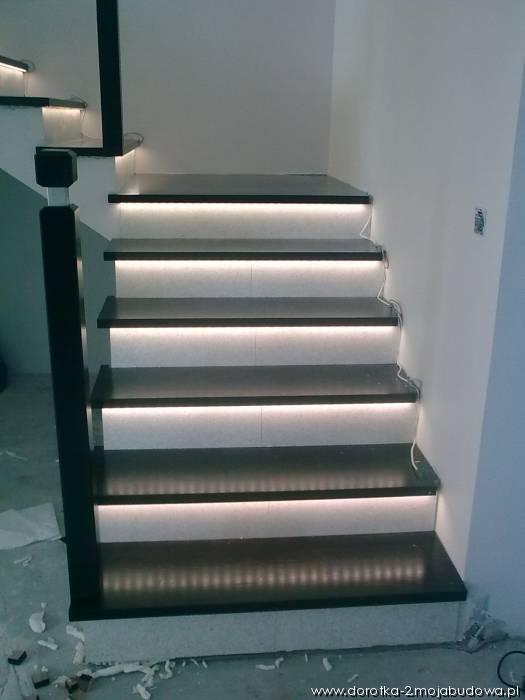

W kwietniu stolarz zrobił schody. Moim wkładem był pomysł i część wykonania, a mianowicie podsąpnice z płytek granitowych białych błyszczących (nazwy nie pamiętam, ale długo szukałem takich białych ;)) oraz podświetlenie ledowe stopni (stolarz nafrezował rowki w stopniach na aluminowe listwy z ledami).

blog budowlany - mojabudowa.pl

Stopnie z dębu lakierowanego chyba w pół macie na heban albo jakoś tak, nie pamiętam ;) , ale z efektu jestem bardzo zadowolony. W słupkach i tralkach wstawki z nierdzewki szczotkowanej.

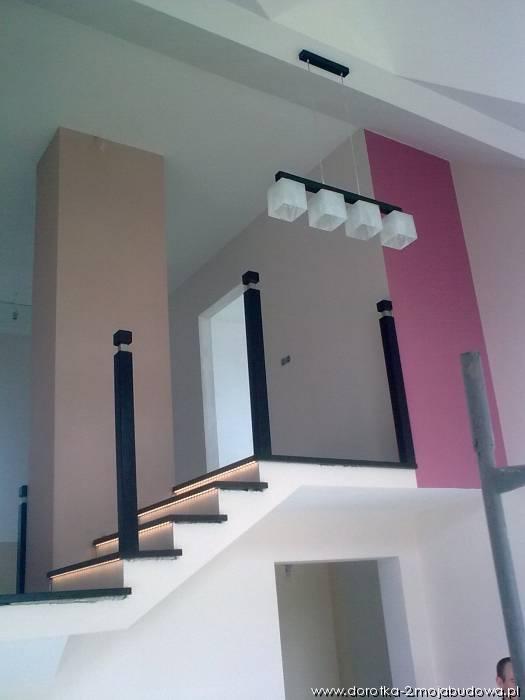

blog budowlany - mojabudowa.pl

Po obrobieniu stopni wygląda już lepiej...

blog budowlany - mojabudowa.pl

Robota..... cd

Blog:  dorotka-2
Data dodania: 2013-04-07
wyślij wiadomość

Kilka kolejnych miesięcy  - kolejny ciężki okres w moim życiu. W lipcu ekipa wstawiła okna.  W tym okresie wykonalem szambo - oczyszczalnia ścieków. Zbiornik 3000l (oczyszczalnia) - połączony z betonowym zbiornikiem 8000l - a dopiero betonowy zbiornik połączony z drenażem. Betonowy zbiornik działa jak bufor. Mieszkam na terenie gliniastym i czasami wilgotnym. Drenaż sprawdza się, ale oczyszczone ścieki odprowadzam okresowo pompą z betonowego zbiornika, a nie grawitacyjnie. Stąd, jeżeli pojawią się opady deszczu, ścieki idą do zbiornika betonowego, a po osuszeniu się terenu pod rozsączem, są przepompowywane w drenaż.

Sierpień/wrzesień/październik - instalacje/elewacja

Cały dół - wylewkę zapapowałem papą termozgrzewalną (oczywiście pod ścianami była również dawana na etapie murowania, dzięki temu zgrzałem całość w jedną płaszczyznę)

Na papę folia, styropian podłogowy 20cm , w 3 warstwach: 6 >2>12 cm. W warstwie "2cm" puściłem rurki pex pod grzejniki (od razu zaizolowane ). Na styropian położyłem ekran  i rurki do podłogówki. Prawie cały dól jest w podłogówce. W salonie zrezygnowałem z grzejników, tylko zatosowałem 3 pętle/sekcje podłogówki. Rurki poszło więcej ale od 3 sezonów grzejemy mając na podłodze panele i kawałek dywanu i jest bardzo przyjemnie ciepło.

Elektryka - część przewodów puściłem pod warstwą izolacyjną w podłodze. Mam nadzieję że nic nigdy się nie spali. Zastosowałem sporo oddzielnych obwodów od skrzynki coby nie obciążać przewodów.

Odkurzacz centralny - mała rzecz a cieszy :d (polecam tym którzy się wahają). W sumie 5 gniazd- 2 na dole, 2 na górze, jedno w garażu przy drzwiach wjazdowych (coby i auto można było odkurzyć). Centrala jeszcze nie kupiona, ale w planach..

Doprowadzenie wody - wodociąg.

Tynki - piaskowo-wapienne, wykończone piaskiem kwarcowym.

W sierpnu również elewacja - a mianowicie styropian Swisspor grafitowy 20cm na ściany. Na zimę został raz zaciągnięty klejem. Elewacja była kończona w 2011.

Listopad/grudzień/styczeń

Podłączenie prądu (tak do tego etapu "jechałem" na agregacie ;) )

Podłączanie grzejników (aluminowe firmy Fondital). W grudniu zamontowalem piec - Defro Duo Uni 15kW.

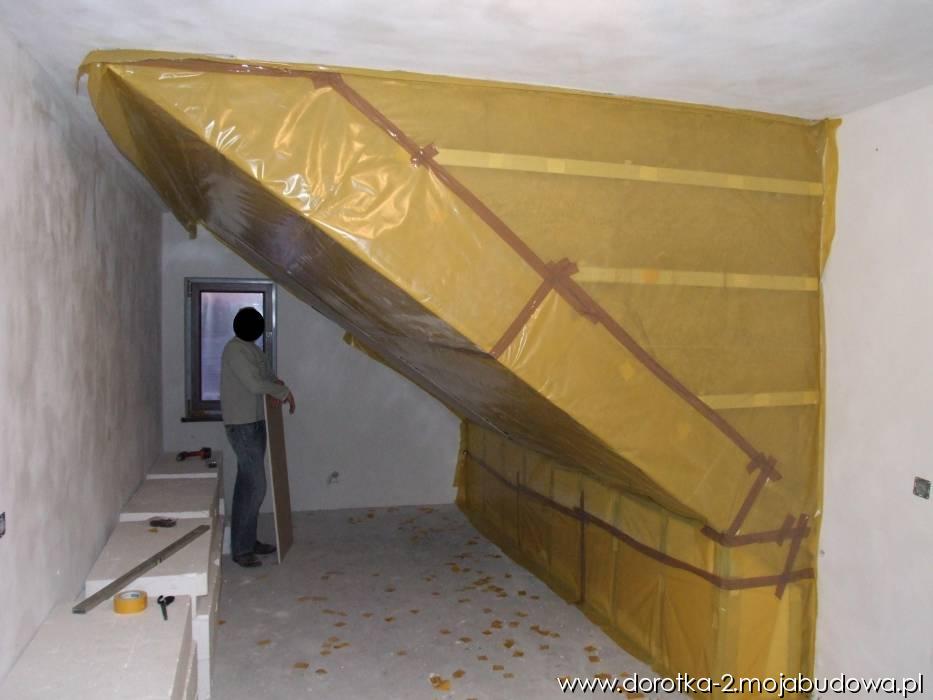

Zabawa z poddaszem - wełna w płytach Rockwool (o tej lepszej lambdzie), w krokwy 18cm, pod krokwy 15, czyli w sumie 33 :D.  Z racji drugiego stropu lanego, ociplałem tylko skosy, strop ociepliłem również welną, ale szklaną - 35cm.

Zabawa z wentylacją. Mimo wymurowania drugiego komina z filarem wentylacyjnym, zastosowałem wentylację z rekuperacją , a filar grawitacyjny zatkalem. Centrala Dospel Economic 300. Wystarczająco wydajna do tej kubatury budynku, ale z pewnymi wadami.  Moim błędem było to, że umieściłem ją nad poddaszem, a problemami (w przypadku dużych mrozów poniżej -10oC): zamarzająca woda która powinna spłynąć rurką do kotłowni do kanalizacji, zamiast rozpływać się po stropie, często zamarzający wymiennik... itp. Dodam że stryszek nad poddaszem jest nie ogrzewany, stąd problemy. Do samej wydajności wymiennika nie mam zastrzeżeń.

Poniżej  - przygotowania do płytowania. Pokuj poddasza wg projektu nr 2 (zrezygnowalem z garderoby i okna dachowego, zamiast - zastosowałem okno ścienne z widokiem na zachod. Pokój typowo sypialny :)

blog budowlany - mojabudowa.pl

Dach - 99% - 28 czerwiec

Blog:  dorotka-2
Data dodania: 2013-04-07
wyślij wiadomość

Dach prawie skończony, zostało podocinać dachówkę w koszach. Dachówka Rupp Ceramika - model Sirius, kolor angoba miedziana. Masa dachówki (wg dokumentów dostawy)   - 18 ton :D

blog budowlany - mojabudowa.pl

dorotka-2 Wyślij wiadomość do autora OBSERWUJ BLOGA
statystyki bloga
Odwiedzin bloga: 1489
Komentarzy: 6
Obserwują: 5
On-line: 9
Wpisów: 14 Galeria zdjęć: 33
Projekt DOROTKA 2
BUDYNEK- dom wolno stojący , parterowy z poddaszem bez piwnicy
TECHNOLOGIA - murowana
MIEJSCE BUDOWY - Ryki
ETAP BUDOWY - Brak
ARCHIWUM WPISÓW

Statystyki mojabudowa.pl
Liczba blogów: 68111
Liczba wpisów: 223125
Liczba komentarzy: 902960
Liczba zdjęć: 682424
Liczba osób online: 92
usuń reklamy
Top 100 blogów

sprawdź listę 100 najczęściej odwiedzanych blogów.

sprawdź teraz
